TRAVAUX À LA TOUR-DE-PEILZ

Collège Courbet

Le chantier du nouveau collège Courbet a débuté officiellement le 28 octobre 2019 par l’installation des palissades et la déconstruction du collège existant. Dès le printemps 2022, le nouvel établissement accueillera des classes de 1P à 6P pour le bas de la ville avec une capacité de plus de 420 élèves. Les écoliers du haut de la commune resteront au collège Bel-Air.

Cette nouvelle infrastructure disposera de 18 salles de classe, auxquelles il faut ajouter 6 salles de dégagement, deux réfectoires et une salle de gymnastique triple qui pourra accueillir des événements sportifs régionaux. La nouvelle aula, quant à elle, sera une salle de production de taille intermédiaire entre le Théâtre du Château et la salle des Remparts, qui gagnera en disponibilité.

Actuellement situées dans le collège des Marronniers, la bibliothèque communale et la ludothèque prendront également leurs quartiers dans le nouveau collège, réunies au sein d’une médiatèque. Avec un accès direct depuis le domaine public, cet espace intergénérationnel permettra aux deux institutions de gagner en visibilité et renforcera leur rôle dans les animations organisées au centre-ville.

Le bâtiment, construit en un seul volume, est conçu pour s’intégrer harmonieusement à son environnement. Sa hauteur n’excédera pas 11 m, les arbres alentours seront conservés et le rez-de-chaussée sera accessible au public, faisant du nouveau collège Courbet le prolongement de l’espace de vie qu’est devenue la place des Anciens-Fossés.

Timelapse / Bouquet de chantier - Le bâtiment a atteint sa hauteur définitive

Travaux d’assainissement – Ch. des Bulesses / Ch. du Crotton

  • Assainissement des infrastructures communales (épuration / mise en système séparatif, éclairage public, espaces publics, chaussées).
  • Remplacement de conduites de distribution de gaz et d’adduction d’eau + défense incendie (Services industriels / SI).

Début des travaux: 15 février 2021
Durée des travaux: 10 mois environ

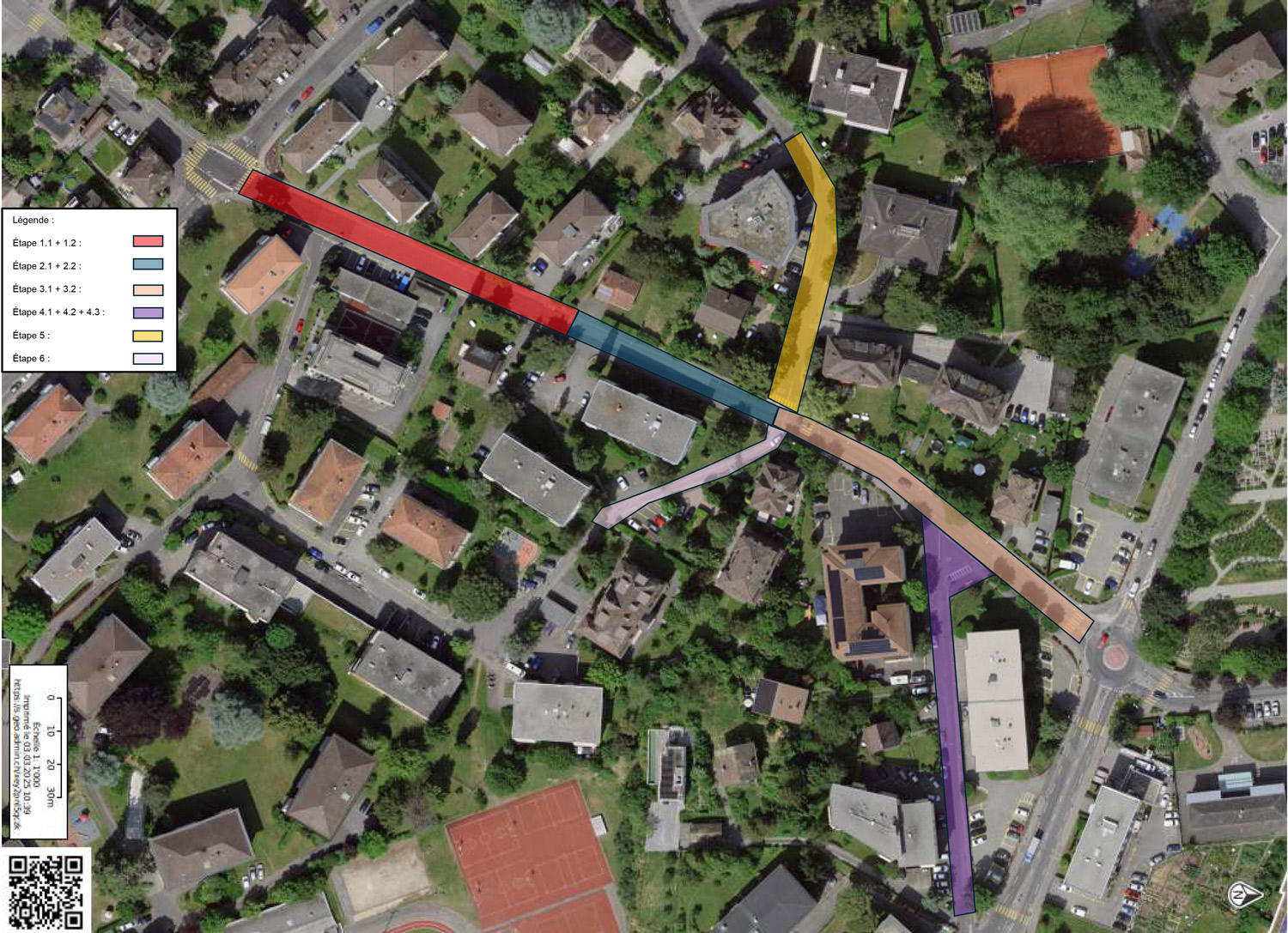

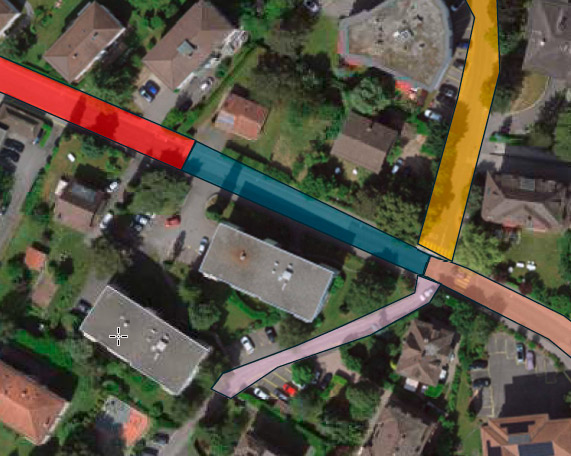

Phasage global détaillé: sous réserve de modifications

Restriction de trafic: cf. signalisation routière + info chantier affichée sur place
Ramassage des déchets: inchangé, cf. https://www.memodechets.ch/MemoDechets/La-Tour-de-Peilz
Contact: pour toutes question techniques contacter M. Harduin - harduin@bcing.ch,

Travaux d’assainissement éclairage public – chemin du Portail Blanc / Avenue de Sully

  • Remplacement de câbles de distribution pour l’éclairage public
  • Assainissement des luminaires à vapeurs de mercure et remplacement par des LED

Début des travaux: 15 mars 2021
Durée des travaux: 1 mois environ

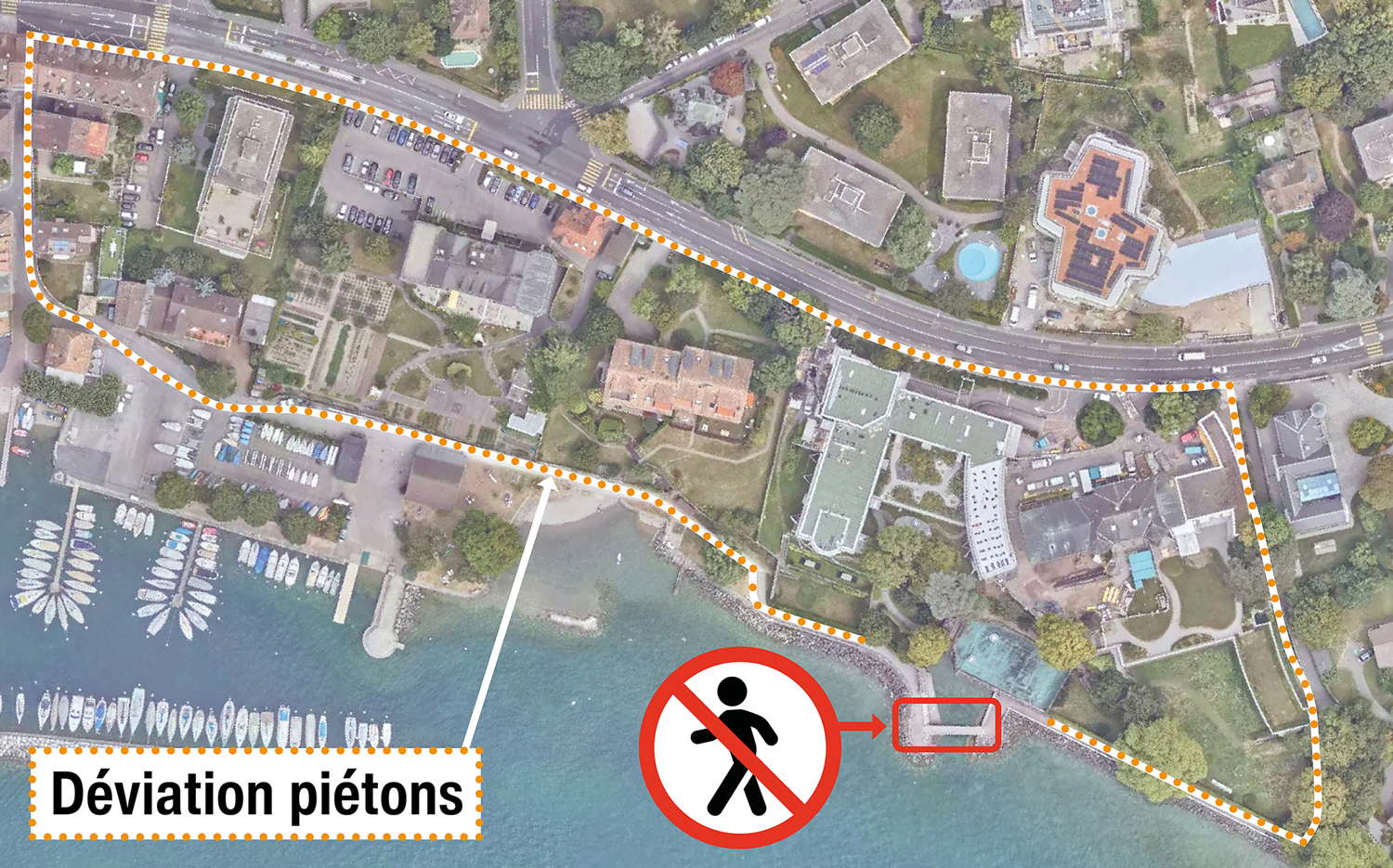

Restriction de trafic: Chemin du Portail Blanc, liaison entre l’Avenue de Sully et la Route de Saint-Maurice interdite à la circulation piétonne, déviation des piétons via la Route de Chailly

Contact: pour toutes questions techniques contacter M. Igor Sonno - igor.sonno@cornaz-fontanellaz-sa.ch,

Route de Saint-Maurice (RC 780) - Secteur Maladaire

Nature des travaux:

  • Réaménagement, renouvellement complet de la chaussée et de l’éclairage public – entre la limite avec Montreux et le carrefour avec le chemin du Cèdre
  •  Amélioration de la sécurité piétonne et cycliste
  • Remplacement des installation de régulation du trafic (feux) au carrefour avec le ch. du Vallon
  • Renouvellement de certains réseaux des services industriels

Pour plus de détails sur le projet, cf. préavis municipal n° 08/2020

 Début des travaux: depuis le 6 avril 2021

 Fin estimée des travaux: juillet 2021

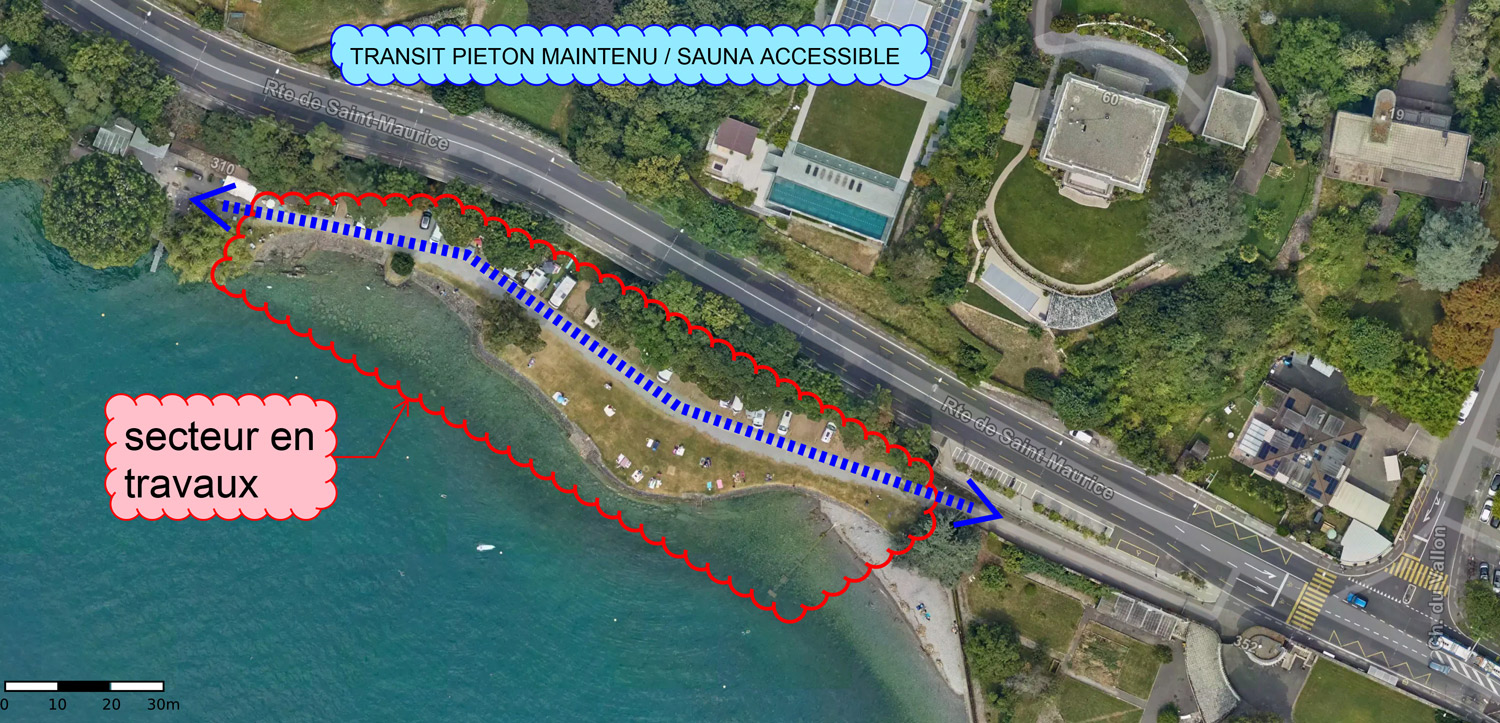

Perturbations du trafic: le trafic est maintenu en bi-directionnel pendant tout le chantier ; néanmoins des perturbations temporaires et/ou localisées seront inévitables.

  • Suppression des places de parc de la plage de la Maladaire (installation de chantier)
  • Déplacement des arrêts de bus VMCV, cf. information ad hoc sur place
  • Travaux et fermetures partielles nocturnes, annoncés préalablement sur cette page, sur place et par courrier aux riverains
  • Chemin du Vallon en sens unique (descendant) pour une durée d’environ 2 semaines à partir du 20 mai 2021.
    Accès au parking de la piscine et au chemin du Vallon depuis la Route de St-Maurice : via le chemin du Cèdre.
    Se référer à la signalisation sur place.

Travaux de nuit: cf. Courrier du 18 juin 2021. En raison des mauvaises conditions météo de ces dernières nuits, une nuit supplémentaire de travaux est malheureusement programmée ce vendredi 2 juillet de 21 heures à 5 heures du matin.

Contact: Service de l’urbanisme et des travaux publics (SUTP), M. M. Walter, 021 977 01 65

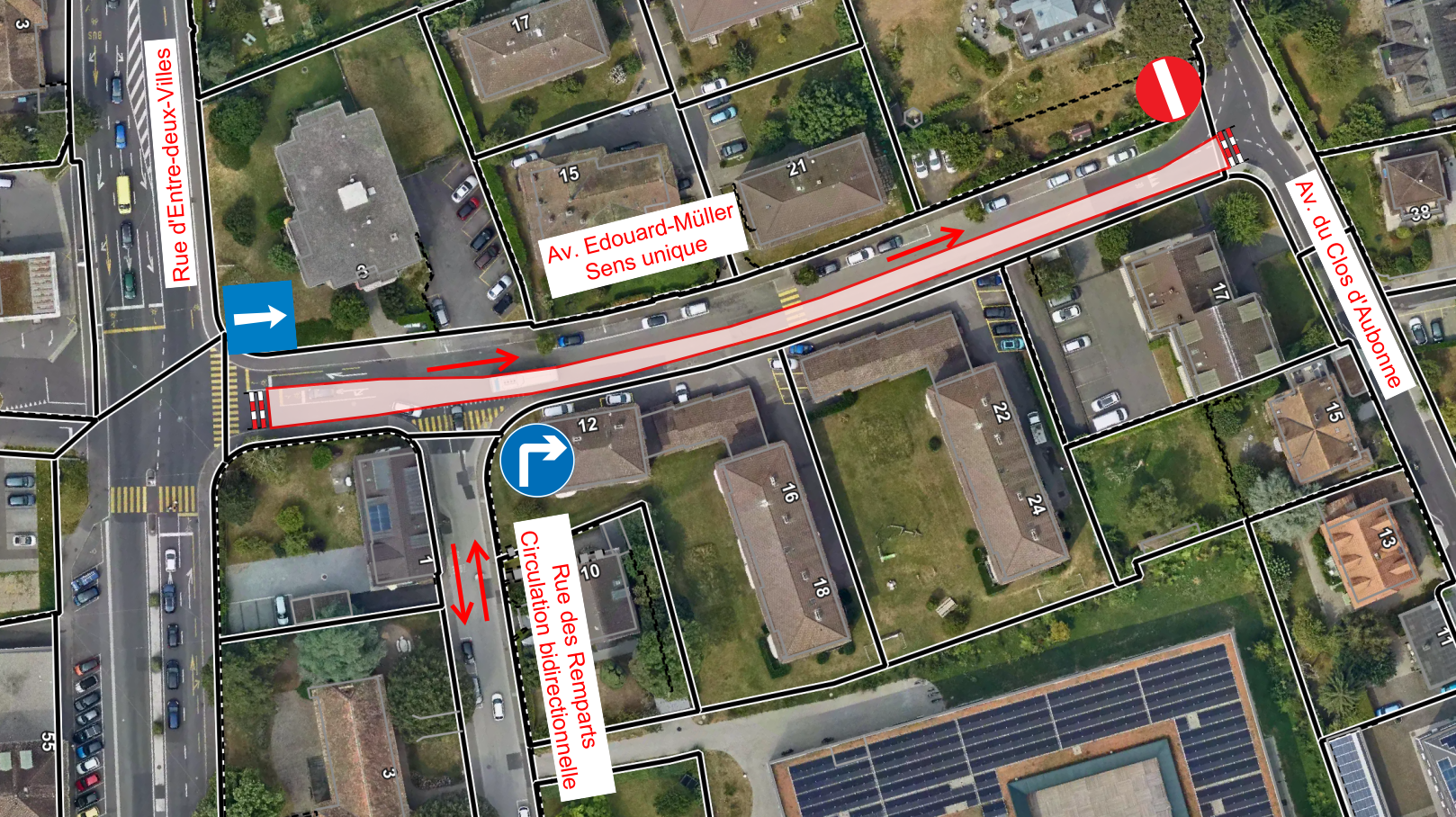

Rue d’Entre-deux-Villes (RC 780) et Avenue des Alpes (secteur lac)

Nature des travaux:

  • Réaménagement complet de la chaussée et de ses abords, depuis la limite avec la Ville de Vevey (giratoire d’Entre-deux-Villes) jusqu’au carrefour avec l’Av. Edouard-Müller, y compris le secteur « lac » de l’Av. des Alpes
  • Amélioration de la sécurité piétonne et cycliste
  • Remplacement des installation de régulation du trafic (feux). Remplacement de l’éclairage public
  • Renouvellement et mise en conformité des réseaux EC et EU
  • Renouvellement de certains tronçons des réseaux des services industriels (électricité, gaz, eau potable)

Pour plus de détails sur le projet, cf. préavis municipal n° 08/2020

Début des travaux: prévu mi-juin 2021

Durée estimée des travaux: 6 à 8 mois

Pose du tapis définitif: printemps / été 2022

Perturbations à prévoir: le trafic est maintenu en bi-directionnel pendant tout le chantier ; néanmoins des perturbations temporaires et/ou localisées seront inévitables.

  • Suppression de places de parc
  • Déplacement des arrêts de bus VMCV, cf. information ad hoc sur place
  • Travaux et fermetures partielles nocturnes, annoncés préalablement sur cette page, sur place et par courrier aux riverains
  • Perturbations du trafic sur l’avenue des Alpes et du Lac; intervention courant juillet 2021. La circulation sera maintenue en tout temps selon les plans: Accès parking visiteurs Nestlé

Contact: Service de l’urbanisme et des travaux publics (SUTP), M. M. Walter, 021 977 01 65

Chemin du Vallon

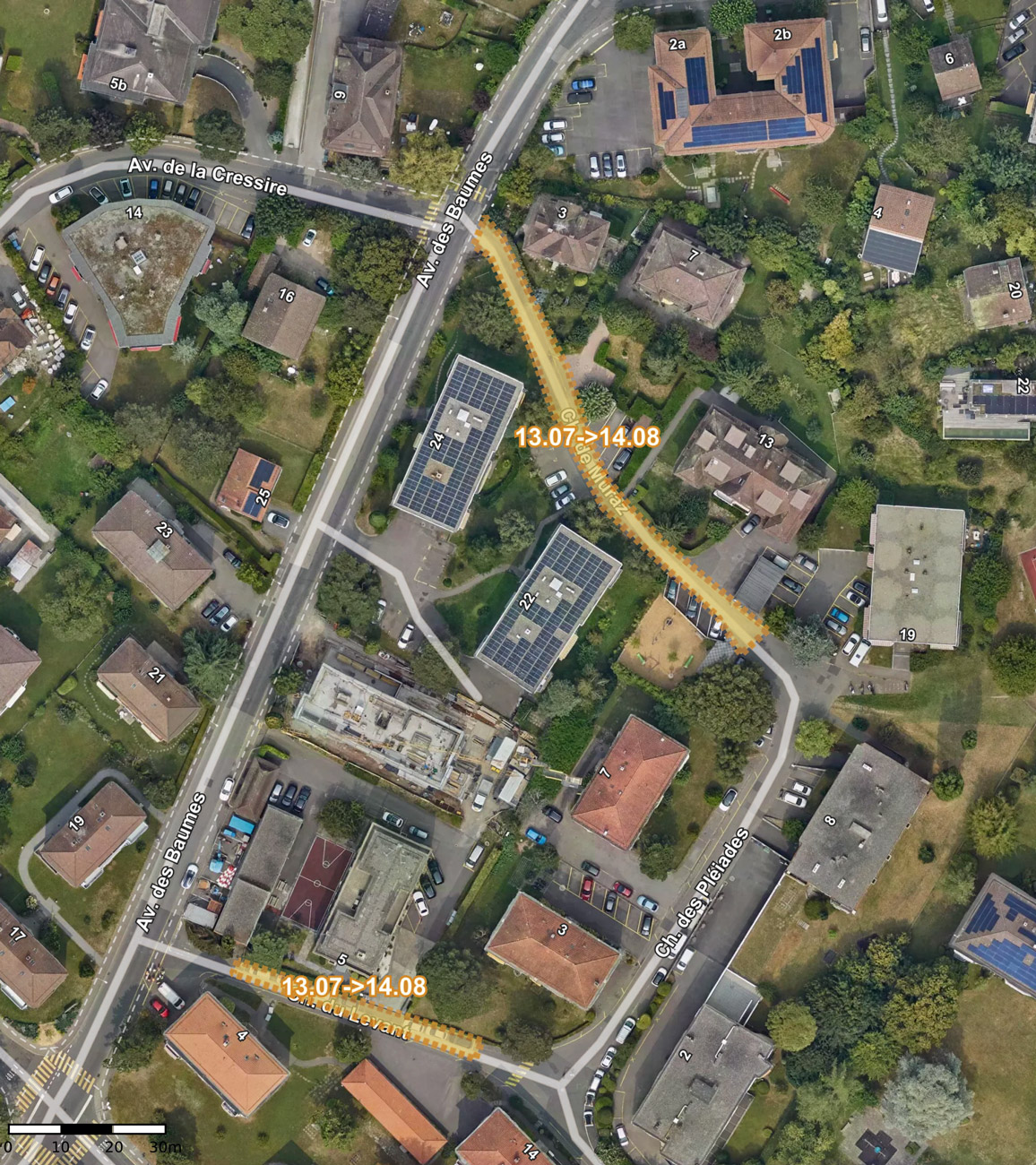

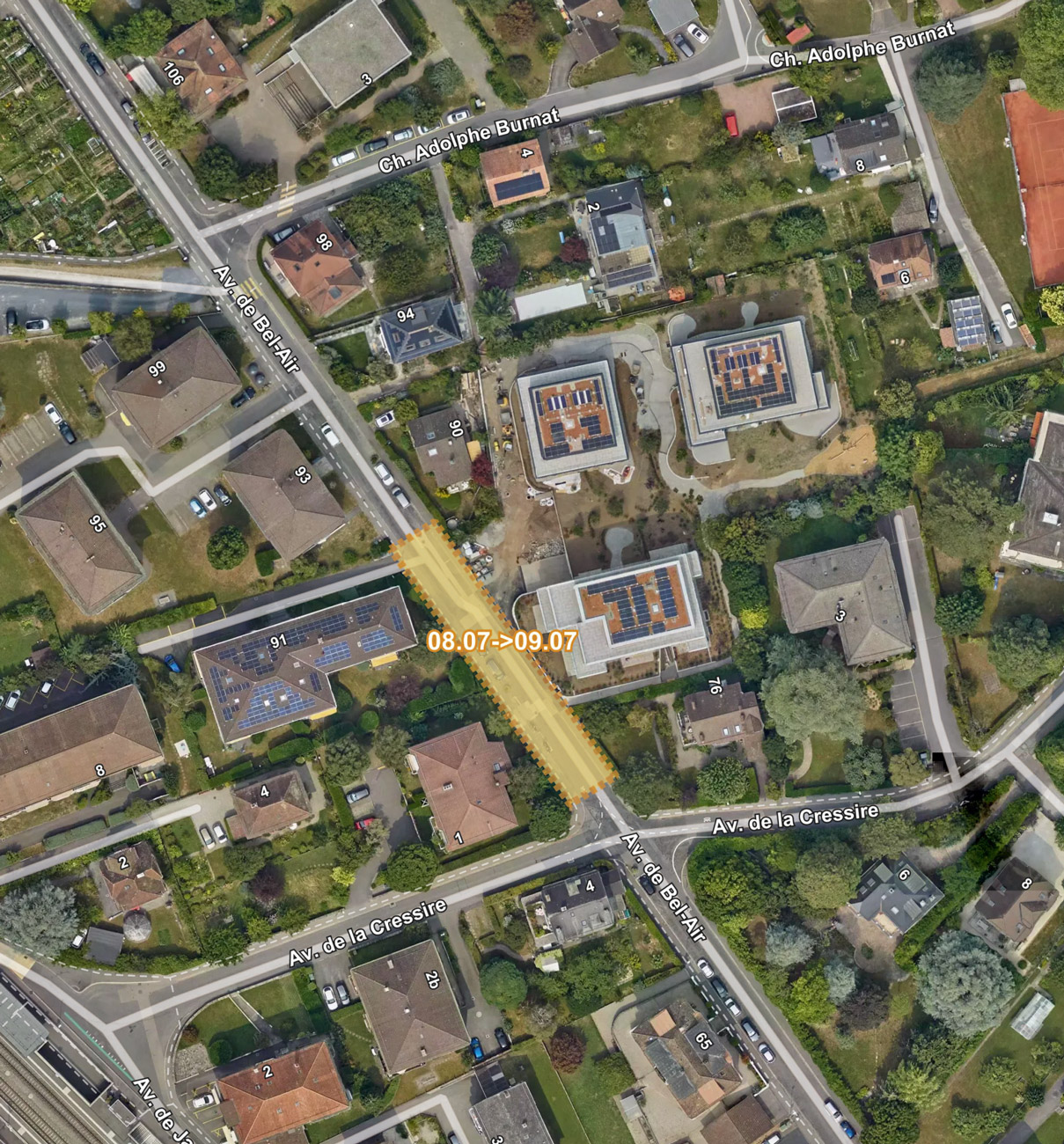

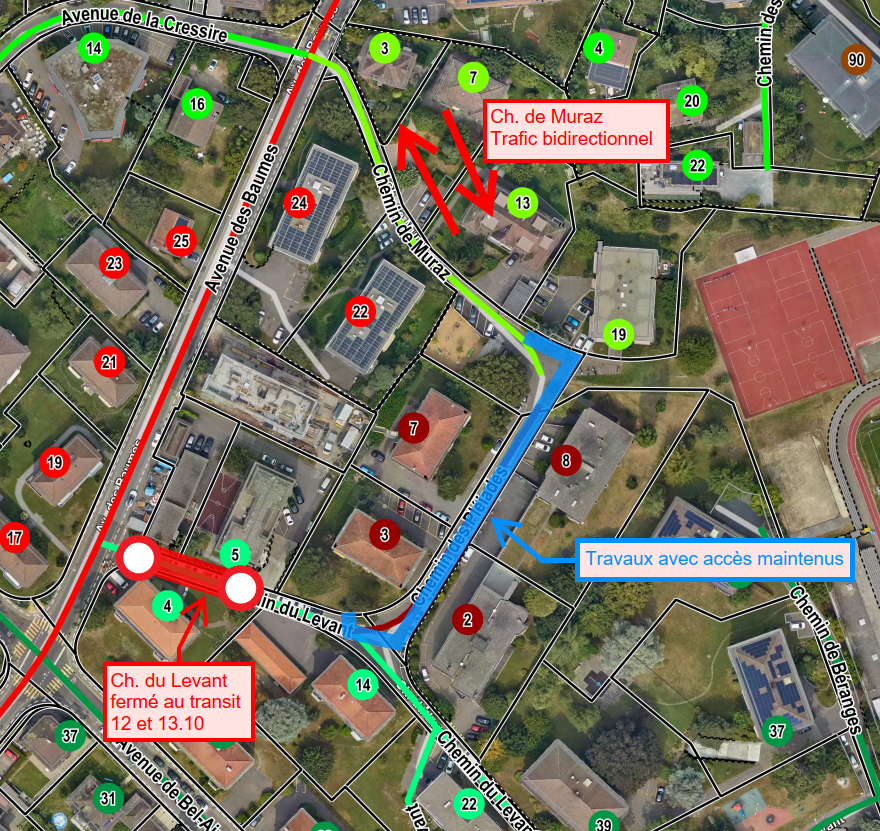

Dans le cadre du chantier de l’extension du gymnase de Burier, l’État de Vaud va démarrer les travaux de remise à ciel ouvert du ruisseau du Pré-Long, parallèlement au chemin du Vallon.

Préalablement à ces travaux, des conduites eau potable et gaz doivent être déplacées et remplacées.

Ces travaux menés par le SIGE et la Compagnie Industrielle et Commerciale du Gaz SA (CICG) engendreront des perturbations de trafic sur le ch. du Vallon selon le planning indicatif suivant:

Dates approximatives Travaux prévus
Du 5 au 16 juillet Fouille et pose de conduites – Route fermée au droit du ch. du
Vallon 116 selon plan ci-dessous (passage des piétons possible)
Du 19 au 28 juillet

Fouille et pose de conduites – Route fermée au droit du ch. du
Vallon 116 selon plan ci-dessous (passage des piétons possible)

Nous vous prions de bien vouloir observer une prudence accrue lors de vos déplacements et de vous référer à la signalisation mise en place.

En cas de questions, le SIGE (0848 180 180) et/ou la CICG (021 925 87 87) sont à votre disposition.
